Pergola adossée sous sa glycine, devant la façade ancienne

Dix ans de glycine, un après-midi d'ombre.

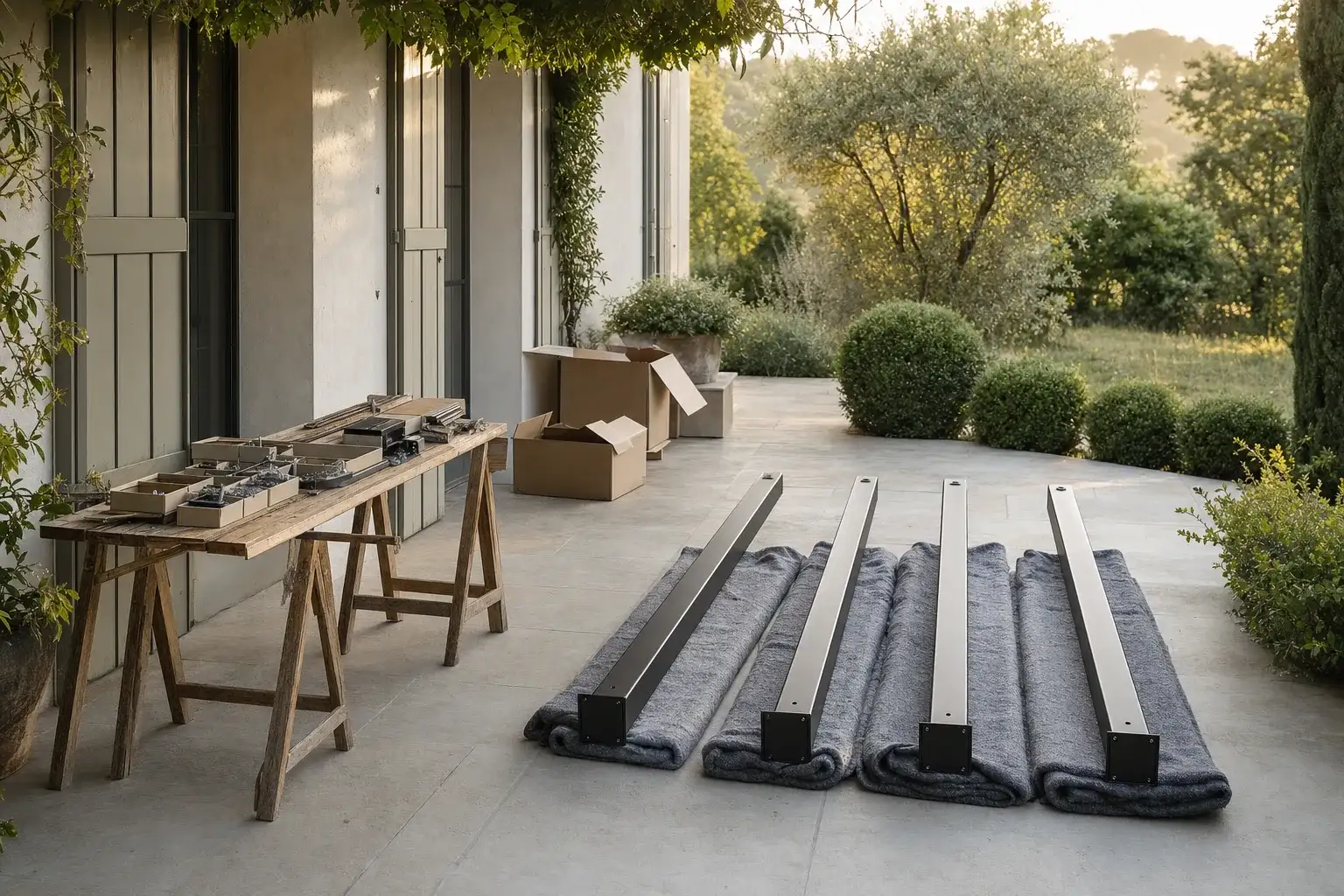

Samedi matin, huit heures, la terrasse est encore dans l’ombre de la maison. Deux tréteaux, une visserie triée dans des barquettes, quatre piliers d’aluminium posés sur des couvertures : le chantier peut commencer. Installer une pergola se joue pourtant bien avant ce moment, dans le choix de l’emplacement, la lecture du plan local d’urbanisme et l’examen du sol qui recevra la structure. Récit d’une pose préparée, à transposer chez soi.

Adossée ou autoportée, deux chantiers distincts

Tout projet d’installation commence par cette bifurcation. La pergola adossée s’appuie sur la façade de la maison : deux poteaux en avant, une traverse murale fixée dans le mur porteur et l’ensemble prolonge la terrasse comme une pièce d’été. Elle protège la baie vitrée du soleil de midi et son chantier reste compact. En contrepartie, elle exige un mur sain, capable d’encaisser la charge de la structure et les efforts du vent ; un mur en parpaings creux ou une isolation par l’extérieur compliquent sérieusement l’affaire.

La pergola autoportée, qu’on trouve aussi sous le nom de pergola autoportante, tient seule sur quatre piliers ou davantage. Elle s’installe où l’on veut : au fond du jardin, près du bassin, à distance de la maison. Elle crée ainsi un espace de vie qui ne dépend pas du bâti. Elle demande en revanche quatre points de fixation au sol irréprochables, car rien d’autre ne la retient. Le choix entre installer une pergola adossée et opter pour la version indépendante ne relève donc pas du goût seul : il dépend de la façade, du terrain et de l’usage visé.

Le matériau pèse aussi sur le chantier lui-même. Les pergolas en aluminium, les plus répandues en kit, se manipulent à deux sans difficulté : les profilés sont légers, pré-percés et l’installation avance vite. Les pergolas en bois demandent plus de bras et un contrôle d’équerrage plus fréquent, le matériau jouant avec l’humidité. Quant aux pergolas bioclimatiques, leur toiture à lames concentre le poids en hauteur : la pose du bloc de couverture se fait à quatre mains au minimum. Autant le savoir avant d’ouvrir les cartons.

Le détour par la mairie

Installer une pergola commence loin du jardin : avant de creuser le moindre trou, un passage par le service urbanisme s’impose, car les autorisations dépendent de la surface d’emprise au sol de la structure. La règle nationale tient en trois seuils. En dessous de 5 m², aucune formalité n’est exigée en zone ordinaire. Entre 5 et 20 m², le projet fait l’objet d’une déclaration préalable de travaux, à déposer en mairie avec un plan de situation, un plan de masse et une insertion paysagère ; comptez un mois d’instruction. Au-delà de 20 m², l’installation relève du permis de construire, le même régime qu’une construction neuve.

Ces seuils fixent le cadre national, mais les autorisations locales s’y superposent. Il faut consulter le plan local d’urbanisme de la commune, qui peut imposer une couleur, un retrait par rapport à la limite de propriété ou une hauteur maximale. Dans un périmètre protégé, aux abords d’un monument historique par exemple, la déclaration préalable devient obligatoire dès le premier mètre carré, quelle que soit la taille du projet ; le délai d’instruction passe alors à deux mois. Le conseil est simple : déposer le dossier avant de commander la pergola, pas après. Un ouvrage monté sans autorisation peut valoir une demande de démolition et l’assurance habitation refusera de couvrir des travaux irréguliers.

L’emplacement se repère en plein été

On choisit l’emplacement d’une pergola comme on choisit un arbre : en observant la course du soleil sur une journée entière, idéalement en juillet. Une exposition plein sud réclame une protection efficace aux heures chaudes ; c’est le terrain de la pergola bioclimatique, dont les lames orientables ferment le passage au rayonnement direct tout en laissant circuler l’air. Une exposition ouest expose au soleil rasant de fin de journée, le plus pénible en été et justifie souvent un store latéral en complément.

Le vent compte autant que le soleil. Une pergola de 4 x 3 mètres offre douze mètres carrés de surface exposée ; dans un couloir venté, les lames d’une toiture bioclimatique devront pouvoir s’ouvrir en grand pour laisser passer les rafales. On repère aussi les regards des voisins, la position du barbecue, le passage entre la cuisine et la table : l’espace couvert servira de salon d’été autant que de lieu de circulation et l’aménagement se juge sur place, mètre en main, en arpentant l’espace disponible. Installer une pergola sur une terrasse existante suppose enfin de vérifier que les poteaux ne tomberont pas sur un regard d’évacuation ou une canalisation enterrée ; un détecteur de réseaux loué à la journée coûte moins cher qu’un tuyau percé. L’implantation d’une pergola autoportante se raisonne, elle, comme un aménagement de jardin à part entière : on la place pour l’ombre de l’après-midi, pas pour la façade.

Le sol commande la fixation

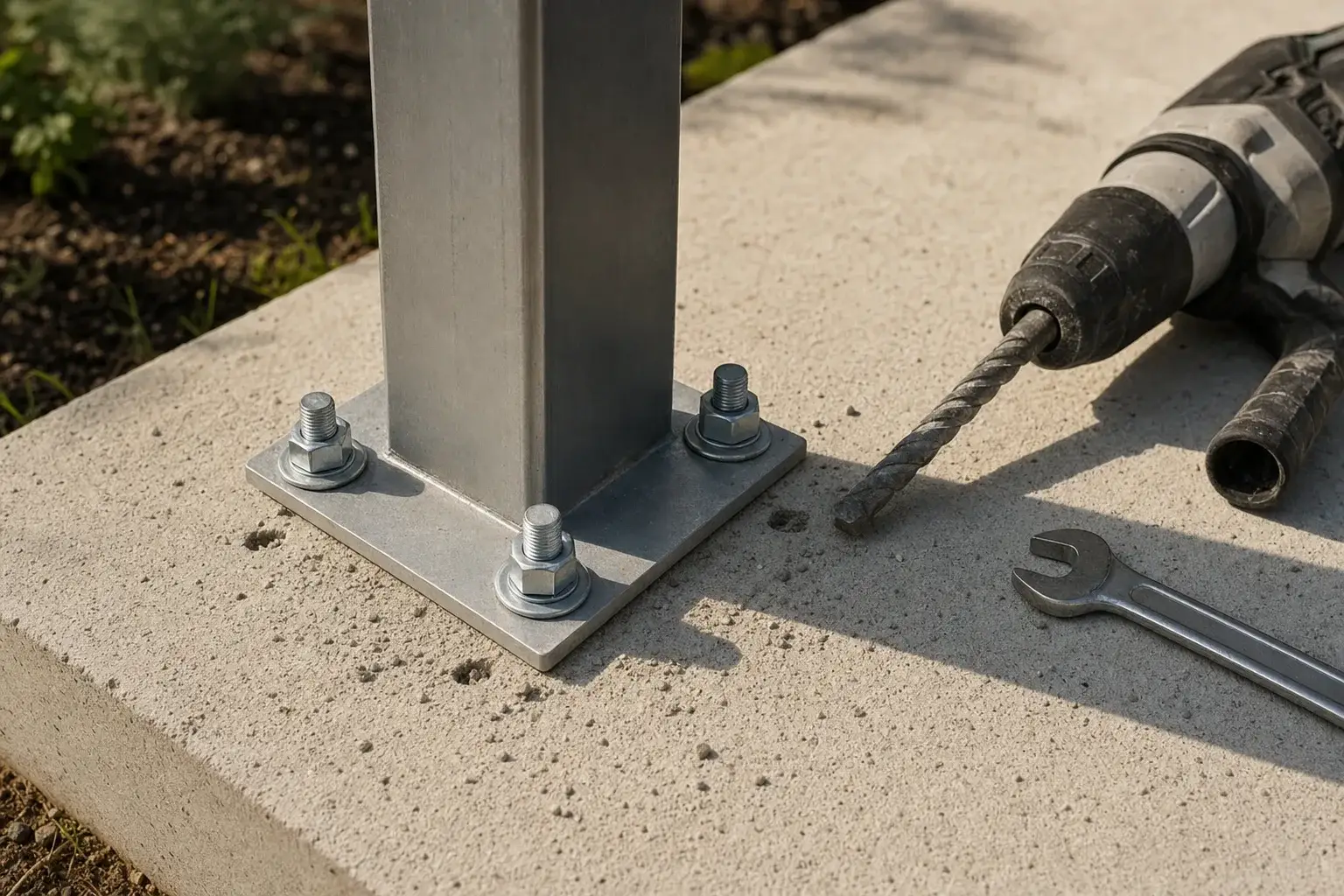

C’est le point que les notices expédient et que les professionnels de la pose regardent en premier. La fixation d’une pergola dépend entièrement du type de sol qui la reçoit et chaque type de support impose son ancrage. Sur une dalle béton d’au moins 10 centimètres d’épaisseur, saine et sans fissure, on ancre les platines avec des goujons ou un scellement chimique, quatre trous par platine, forés au diamètre des chevilles. C’est le cas le plus favorable.

Sur une terrasse carrelée, on perce le carreau au foret diamant avant d’atteindre la dalle, sans percussion, pour éviter l’éclat. Sur une terrasse bois, il est exclu de visser dans les lames : les platines doivent reprendre sur les lambourdes ou, mieux, sur des plots béton coulés sous le platelage. En pleine terre enfin, l’ancrage commence par des trous de 40 à 50 centimètres de profondeur, hors gel, dans lesquels on coule des plots de béton en laissant dépasser des tiges filetées qui recevront les platines. Une pergola autoportée ne pardonne rien sur ce point : ses quatre ancrages encaissent seuls tous les efforts. Le béton sèche vingt et un jours avant de reprendre une charge ; ce délai s’anticipe dans le calendrier des travaux.

« Une pergola ne tient pas par son poids, elle tient par ses ancrages. »

La sanction d’une fixation approximative ne se voit pas au montage. Elle se voit au premier coup de vent d’automne, quand la structure travaille et que les chevilles inadaptées prennent du jeu. Les fabricants de pergolas publient des abaques de résistance au vent, souvent calées sur des rafales de 90 à 120 km/h : elles ne valent que si l’ancrage est conforme.

Le montage, une étape après l’autre

Une pergola en kit de dimensions courantes se monte à deux personnes en un à deux jours, notice en main. Les étapes s’enchaînent dans un ordre qui ne s’improvise pas. Avant d’ouvrir les cartons, on réunit les outils :

  • Un niveau à bulle de 60 cm et un niveau laser : l’aplomb des piliers conditionne tout le reste du montage.
  • Une visseuse et un perforateur : avec les forets béton correspondant aux chevilles fournies.
  • Un mètre de 8 m et un cordeau : pour le traçage et le contrôle des diagonales.
  • Deux escabeaux stables : les poutres et traverses hautes se posent à quatre mains, à plus de deux mètres.

Ces outils réunis, la première étape est le traçage. On reporte au sol l’implantation exacte des piliers puis on vérifie l’équerrage : on mesure les deux diagonales, qui doivent être identiques au centimètre près. C’est la minute la plus rentable du chantier ; un rectangle faux se paie à chaque étape suivante.

Viennent ensuite les poteaux, fixés sur leurs embases, mais laissés légèrement desserrés pour garder un jeu de réglage. Pour une pergola adossée, on pose d’abord la traverse murale, parfaitement de niveau, chevillée dans le mur porteur tous les 50 à 60 centimètres avec un scellement chimique si le support est creux. Les poutres et traverses hautes referment alors le cadre en reliant les poteaux ; on contrôle une nouvelle fois niveaux et diagonales avant le serrage définitif.

La couverture arrive en dernier. Sur une pergola bioclimatique, les lames orientables s’emboîtent une à une dans leurs axes, puis le moteur se raccorde ; cette étape justifie l’intervention d’un électricien si aucune alimentation extérieure n’existe. Beaucoup de modèles évacuent l’eau de pluie par des gouttières intégrées aux traverses puis à l’intérieur même des poteaux : le sens de pose des profilés n’est donc pas interchangeable et la notice se lit avant, pas pendant.

Les réglages qui font une bioclimatique

Le montage achevé, l’installation n’est pas finie pour autant. Les pergolas bioclimatiques demandent encore une demi-journée de mise au point, en deux étapes : l’étanchéité, puis les automatismes. L’étanchéité entre lames se règle par la butée de fermeture : trop serré, le réglage force sur le moteur ; trop lâche, il laisse goutter au premier orage. On teste au tuyau d’arrosage, quinze minutes de pluie simulée, en observant les jonctions.

Les automatismes se paramètrent ensuite. Un capteur de pluie referme la toiture aux premières gouttes, un anémomètre l’ouvre en drapeau au-delà d’un seuil de vent, souvent réglé entre 60 et 80 km/h. Ces capteurs ne sont pas des gadgets : ils prolongent la vie de la pergola en lui évitant de travailler fermée sous les rafales. Reste l’entretien, modeste sur l’aluminium : un rinçage des gouttières au printemps, un contrôle du serrage des ancrages chaque année, avant la saison.

Poser en avril, vivre dessous en juin

Les étapes d’une installation de pergola tiennent en une saison : dossier en mairie en février, plots coulés en mars, montage sur un week-end d’avril. Quand arrivent les premières soirées douces au jardin, la structure a déjà pris ses marques, les réglages sont faits et il ne reste qu’à sortir la table. L’espace ombragé de juillet se prépare au printemps.

CLAIRE AUBANEL

Vit et écrit dans le Perche, dans une maison qui lui apprend le reste.
